    煙囪如何人工拆除

    發布日期:2020-07-12    人氣:53497    欄目:煙囪拆除公司專業資質 優質服務

    煙囪如何人工拆除

    煙囪如何人工拆除

    一、建設單位:

    安徽馬鞍山山鷹造紙廠

    二、施工項目:

    48m磚煙囪拆除恢復原高度放大口徑

    三、施工部位:

    生產廠區內

    四、磚煙囪拆除工程概況:

      1、磚煙囪拆除48m高,口徑為1.4m。

      2、由于生產的需要,磚煙囪拆除的口徑已達不到需求,必須改進。

      3、為了能讓磚煙囪拆除達到需求,口徑達到2.3m。

      4、將磚煙囪拆除30m,重新砌筑放大口徑。

      5、磚煙囪拆除收程比例1:1.25,現改為比例為1:1的收程,到達48m為2.3m口徑。

      6、為了能讓煙囪達到設計強度,加高完畢后,進行外壁抹灰,再進行加固,包括豎筋。

      7、砌筑加高后,由上而下加固包箍每米1道,加固豎筋48m,8根。

    五、磚煙囪拆除施工方案:

      1、施工人員進現場首先將登高的爬梯逐個檢查。

    2、由于煙囪在施工期間不能停產,處于不停產狀態下施工。

    3、本公司采用不停產不用腳手架的方式施工。

    4、首先將磚煙囪拆除上外直徑為基礎,制作安裝包箍型支架箍二道。

    5、在包箍上分九十公分間距焊接固定角鐵扣環。

    6、制作三角支撐長80公分,其中一端勾拽在角鐵扣環內,四周撐好。

    7、用40×400×2000規格的木板在三角支撐上輔平,用繩索固定。

    8、施工操作人員在身系安全帶的前提下施工,安全帶系牢在爬梯上,操作人員站在懸空腳手架上拆除。

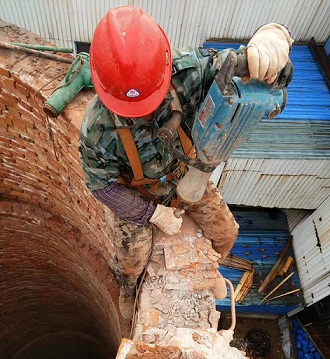

    9、拆除工具使用電鎬、大錘、鑿子等工具,二人一組配合,以此類推往下拆除磚煙囪。

    10、拆除廢料,從空中直接落地。

    11、從48m高度拆除至18m高度后,清理頂部,用水沖洗加高平面。

    12、加高前首先澆筑內砼圈梁一道。

    13、在砼圈梁上安插抗震豎向筋φ8,12根。

    14、開始砌筑紅磚所用紅磚必須制作加工成異形磚,這樣才能確保磚縫橫豎縫隙的比例要求。

    15、加高時每米加環向鋼筋φ6.5抗震筋,抗震裂度按照7度設計要求。

    16、砌筑砂漿按10M砂漿砌筑。

    17、所用紅磚必須提前一天飲足水飲夠水,這樣才能確?;铱p的粘結牢固強度。

    18、避雷針、避雷線、爬梯等金屬構件按原樣安裝。

    19、砌筑完畢后,煙囪外避用15M水泥砂漿抹灰,厚度3公分,外表光滑、平整。

    20、水泥砂漿抹完,加固包箍48道,豎筋8根,金屬構件必須除銹防腐。

    21、這樣一個完整的2.3米口徑的煙囪完成,達到廠方設計要求,為煙氣排放量18萬m3/h。

    22、磚煙囪拆除原設計選用國標圖集《00G211(三)》50/1.4-0.5-400  91頁,配筋圖為105頁。

    23、現加高按照國標圖集《04G211-50/2.0-0.55-250》44頁煙囪囪身圖,配筋圖按88頁施工。

    24、磚煙囪拆除按照400度排氣溫度設計,現按圖44頁250度排氣溫度設計砌筑,所加高部位采用耐酸膠泥內壁防腐,達到大較功效既防腐,又耐溫。

    25、煙囪下部18m部位待10月1日放假再次進行內壁耐酸膠泥防腐,與上部配套同步,達到防腐功效。

    26、煙囪涂刷色環或廠標,與廠家協商,再行確定設計圖案。

    六、磚煙囪拆除工程總量:

    1、拆除煙囪高度30m。

    2、重新砌筑加高30m

    3、安裝避雷針2支。

    4、砌筑墻體內使用抗震筋箍筋40道。

    5、澆筑水泥圈梁二道(開始砌筑部位和頂口部位)。

    6、墻體內加抗震豎向鋼筋8根。

    7、新安裝避雷線50m。

    8、安裝爬梯30m。

    9、煙囪外墻粉刷水泥砂漿573㎡。

    10、加固包箍50×5扁鐵48道。

    11、加固豎筋48m×8根。

    12、內壁耐酸膠泥防腐460㎡。

    13、外壁涂刷色環或廠標。

    七、磚煙囪拆除安全措施:

    1、施工安全防護措施必須認真貫徹:“預防為主”的方針,施工人員應根據現情況、嚴格執行如下規定。

    2、進場登高人員必須持有特種工操作證,持上崗證。

    3、登高人員必須經過公司進行保險公司保險。

    4、乙方施工人員進場后必須接受甲方有關安全監察部門的安全教育。

    5、擔任高處作業人員必須身體健康、患有精神及高血壓、心臟病等不宜從事高空作業的病癥人員不準參加高空作業。

    6、地面人員進入現場要戴安全帽,高空作業人員必須系好安全帶。

    7、要有專職安全監護人員,主要通道路口有專人看管,易墜落物體的地方設有警告牌。

    8、所有施工工具采用繩索懸吊、袋裝傳遞、做到不傷害他人,不被別人傷害,不傷害自己。

    9、所有施工人員嚴格遵守廠紀廠規,各項安全措施,必須要得到廠方安全部門認可,確保整個工程從上到下施工絕對安全順利施工。


    相關標簽:
    【煙囪如何人工拆除相關產品】
    煙囪拆除公司:技術精湛,實現高效精準拆除

    煙囪拆除公司:技術精湛,實現高效精準拆除
    煙囪拆除公司:專業展現安全與技術并重的拆除之道

    煙囪拆除公司:專業展現安全與技術并重的拆除之道
    鐵塔拆除與電視塔架拆除:技術領先,展現卓越實力

    鐵塔拆除與電視塔架拆除:技術領先,展現卓越實力
    電廠冷卻塔拆除:精湛技藝鑄就安全新環境

    電廠冷卻塔拆除:精湛技藝鑄就安全新環境
    煙囪拆除公司:專業團隊,技術領先

    煙囪拆除公司:專業團隊,技術領先
    【煙囪如何人工拆除地區產品】
    亚洲国产精品无码98嫩草影院,日韩经典亚洲一区二区三区,国产一级 片内射新月直播,岛国免费一区二区三区最新
  • <center id="yiu4k"></center>
  • <dfn id="yiu4k"></dfn><center id="yiu4k"></center>
  • <delect id="yiu4k"></delect>
