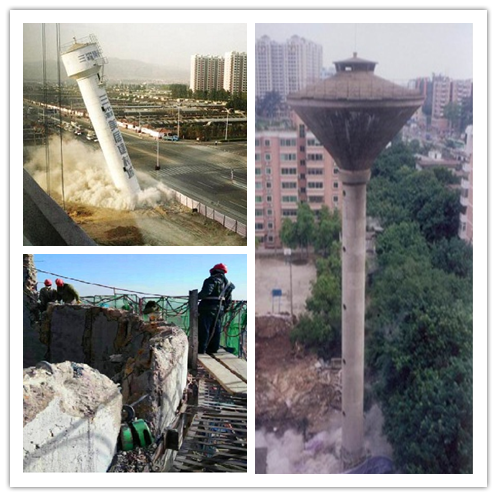

長春水泥水塔拆除施工技術工藝
發布日期:2020-07-08 人氣:65535 欄目:長春水塔拆除-人工拆除水塔專業技能
水泥水塔拆除施工技術工藝:
1、倒塌方向本工程采用一次點火、兩座水塔延時、向東定向倒塌的施工方案,減少了振動對周邊的影響,并能有效地縮短工期。
2、預處理:由于定向窗、定位窗處筒壁厚度為1125px,采用風鎬進度緩慢,施工位置又在距離地面13.5m處,無法采用機械拆除,只能用法開設定向窗和定位窗;采取在水塔內部搭設鋼管腳手架,使用風鎬拆除切口內襯,效果較為理想。
3、切口:
(1)切口位置:因+0.00m出灰口與倒塌方向軸線不對稱,不能用作切口,加固又浪費時間,所以切口選取距地面+13.5m高處(以切口下沿為準),距離煙道口上沿3.5m。避開了煙道口和出灰口對切口的影響,且不必對煙道口井字梁進行處理。
(2)切口形式:為保證水塔倒塌方向準確,采用正梯形切口。
(3)切口長度:L = (3/5~2/3)πd式中:L為切口弧長;d為切口處外徑。
(4)切口高度:H=(1.5~3.0)B式中B為水塔壁厚。根據以往120m高水塔拆除施工經驗,擬定水塔切口參數如下:1#、2#兩座水塔的切口圓心角分別為228.2°、227.4°,切口下沿弧長均為17.4m,預留下沿弧長分別為10.05m和10.15m,切口高度均為2.4m,定向窗、定位窗寬度均為2.5m,定位窗角度均為60°。兩水塔切口均在+13.5m處鉆第1排孔。
4、參數:
(1)炮孔參數:①小抵抗線W=B/2(水塔切口位置的壁厚);②孔距a=(1.0~2.0)W;③排距b=(0.8~1.2)a;④孔深L=(0.58~0.80)B。
(2)單孔裝藥量計算:q=KabB式中K為藥平均單耗。參數的選取如下:1#、2#兩座水塔的壁厚均為1125px,小抵抗線均為562.5px,孔距、排距均為750px,孔深均為825px,每座水塔9排孔。
5、飛石控制
(1)對水塔爆破的裝藥位置,在腳手架用竹跳板、稻草簾和建筑安全網近體防護。
(2)用竹跳板遮擋附近被保護廠房和辦公室的門窗。
(3)氫氣站圍墻東側和南側搭設長45m、高6m的防護屏障并掛安全網。
- 2025-06-16萊蕪煙囪拆除公司:安全環保,打造綠色拆除新標桿
- 2025-06-16和田煙囪拆除:專業團隊,技術領先,守護安全與環保
- 2025-06-09宣城煙囪拆除:專業解析煙囪拆除的過程與技術
- 2025-06-09石河子煙囪拆除公司——專業的服務,讓您滿意
- 2025-06-02麗水煙囪拆除公司:專業高效,讓您的空間煥然一新
- 2025-06-02商洛煙囪拆除公司:超越傳統,展現技術領先優勢
- 2025-05-26菏澤煙囪拆除公司:如何在安全拆除中平衡環保與效率
- 2025-05-26滁州煙囪拆除公司:從傳統到綠色的創新轉型紀實
- 2025-05-19烏海煙囪拆除公司:技藝專業,安全至上,全方位保障
- 2025-05-19固原煙囪拆除公司的專業服務:確保安全,無憂拆除
- 2024-06-03阿勒泰煙囪拆除公司:高效拆除,保障施工安全
- 2024-06-10黃山煙囪拆除公司:技術領先,服務至上,為環保貢獻力量
- 2024-06-10鶴崗煙囪拆除:專業團隊,精細施工,讓拆除變得輕松簡單
- 2024-05-30阿壩煙囪拆除公司:如何正確進行拆除操作?
- 2024-06-17呼倫貝爾煙囪拆除公司:專業拆除,安全無憂,隱患盡消
- 2024-06-17濮陽煙囪拆除公司:消除安全隱患,共創安全新未來
- 2024-05-27江門煙囪拆除公司:專業技藝,讓拆除工程更安全!
- 2024-06-03揭陽煙囪拆除公司:安全誠信,環保拆除
- 2024-05-30盤錦煙囪拆除公司:專業拆除服務,保障施工安全
- 2024-05-23三門峽煙囪拆除公司:安全高效與綠色拆除的雙贏
